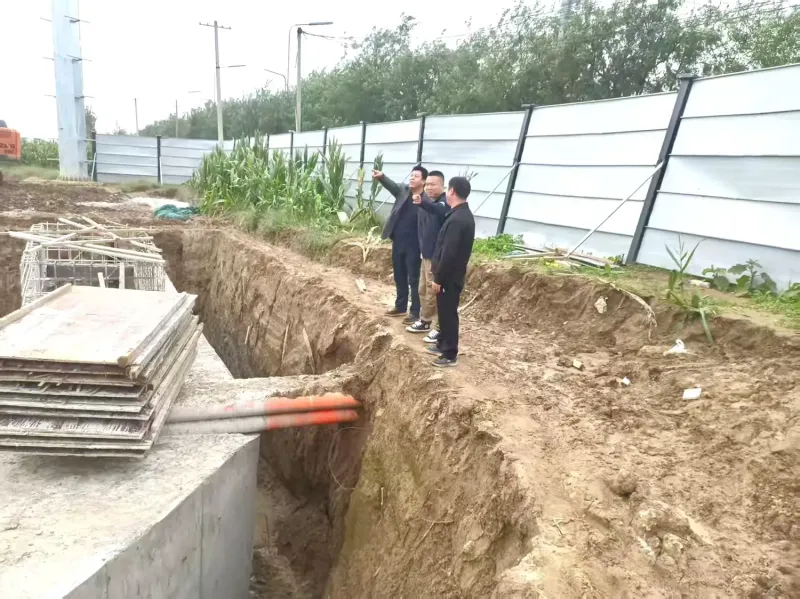

10月16日,节能监察监测中心赴110千伏聂罗线电力迁改项目现场开展检查。该项目已新立塔基19个(高陵10个、经开9个),完成T3#至T18#共16个塔基钢管杆吊立,剩余T1#、T2#、T19#因处于高压线下,计划待所有施工完成后停电架线时同步实施钢管杆吊立;新建电力沟道总长760米(含600米管沟、160米顶管),目前管沟完成490米,剩余110米正进行钢筋绑扎及浇筑(主要为管沟与塔基、管沟与顶管的连接贯通施工),两处顶管已全部完成。受连续降雨影响,工程进度有所放缓,施工现场已通过搭设操作坑遮雨棚、增设抽排水设备积极应对,全力保障后续施工有序推进,项目计划10月底完成。
