高陵区发改委对110千伏聂罗线电力迁改项目现场开展专项检查

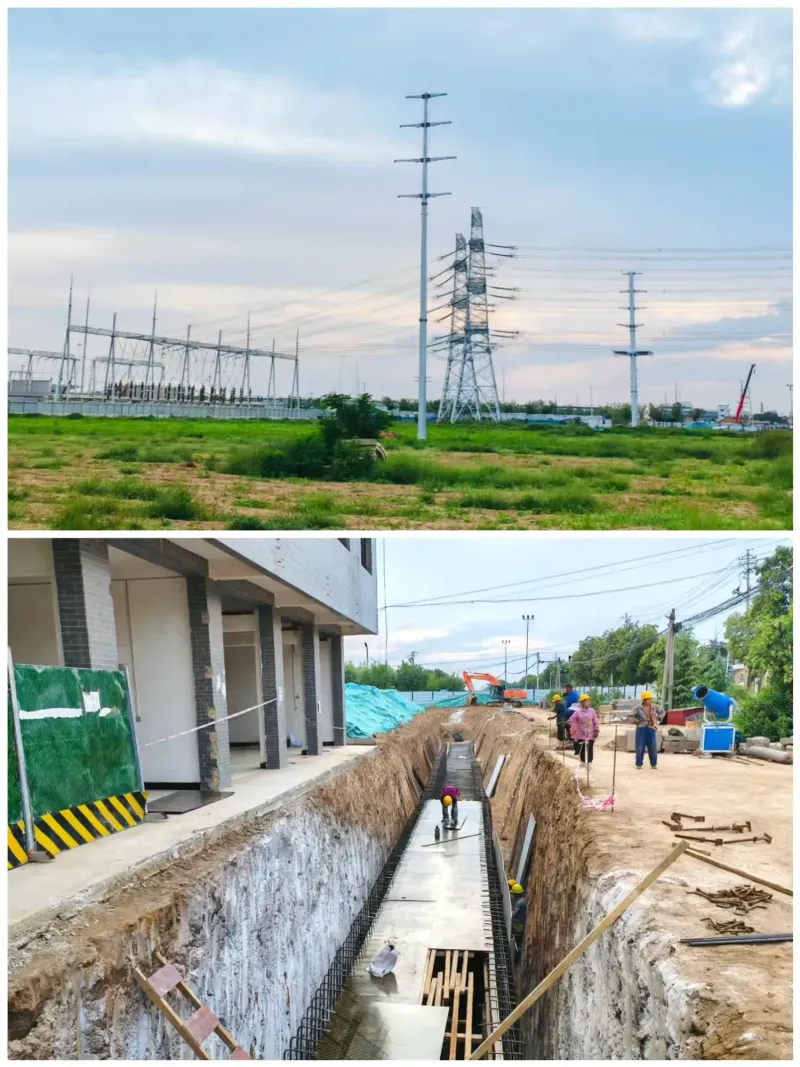

9月19日,高陵区发改委对110千伏聂罗线电力迁改项目现场开展专项检查。目前,项目总体进展有序,具体情况如下:新立塔基共19个(高陵段10个,经开段9个),已完成T3#至T18#共16个塔基的钢管杆吊立工作;剩余T1#、T2#、T19#塔基因位于高压线下,计划在全线施工收尾阶段结合停电架线作业同步实施吊装。项目计划新建电力沟道760米,包括600米管沟与160米顶管。截至目前,管沟部分累计完成450米,剩余150米正在开展开挖、灰土回填及钢筋绑扎作业;顶管共两处、总长160米,已贯通100米,剩余60米正在推进贯通施工。
