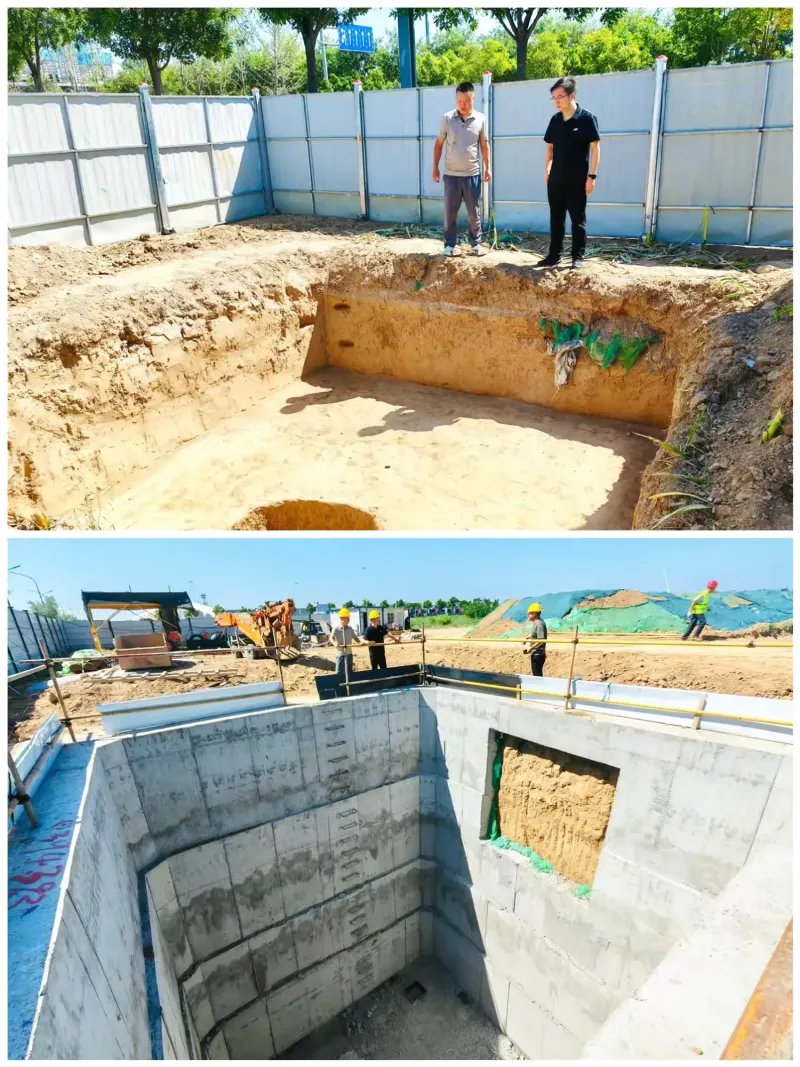

8月18日,区发改委业务分管同志带队赴110千伏聂罗线电力迁改项目现场开展检查。目前,项目累计完成16基塔基基础浇筑(包括T1#、T2#、T4#–T9#、T11#、T13#–T19#)。T3#、T10#、T12#及两处电力管沟区域的考古挖掘已由考古院完成,正在组织验收,待验收报告出具后推进基础浇筑。电力沟道部分(D1–D12)已完成D5至D12段共390米电缆沟垫层及混凝土垫层施工,D8–D9段30米混凝土浇筑,D6–D8段筏板与墙钢筋绑扎,D9、D5顶管操作坑护壁施工,以及D10顶管操作坑第一段开挖。当前正进行D5顶管操作坑第三段开挖和D10顶管操作坑第一段钢筋绑扎作业。同时,亮丽公司已开始组织塔基安装支架的运输工作,整体项目按计划有序推进。

8月19日,区发改委组织召开全区重点建设项目综合管理平台操作培训会。会议通报了1-7月各单位数据报送情况,并由专业技术单位对平台及移动端操作进行系统培训。本次培训有效提升了项目数字化管理水平和数据报送质量,为加快项目落地、提高投资效能提供了有力支撑。

8月20日,区发改委组织召开全区重点项目调度会。会议听取各责任单位对未开工、未入统、手续未办结项目的情况汇报,并明确了各项手续的办理时限。会议强调,要全力聚焦项目建设和固定资产投资等关键工作,强化措施、凝聚合力、集中攻坚,加快补齐短板,确保完成全年目标任务。
