区发改委全程跟踪督导项目 确保项目安全顺利实施

2月11日至18日,区发改委赴钓北村开展高陵区清洁能源综合利用示范村试点建设项目(清洁能源“光暖”改造工程)验收工作。针对75户空气能供暖改造试点户,通过设备性能测试、能耗数据核验及用户访谈等方式,完成68户验收评估(验收通过率90.7%)。经实地检测及用户回访,验收户室内温度均达供暖标准,群众满意度达100%,切实验证了清洁能源替代传统供暖的生态效益与民生价值。下一步将持续跟踪未验收户整改及系统运行稳定性,同步总结试点经验,为全区清洁能源改造提供技术范式。

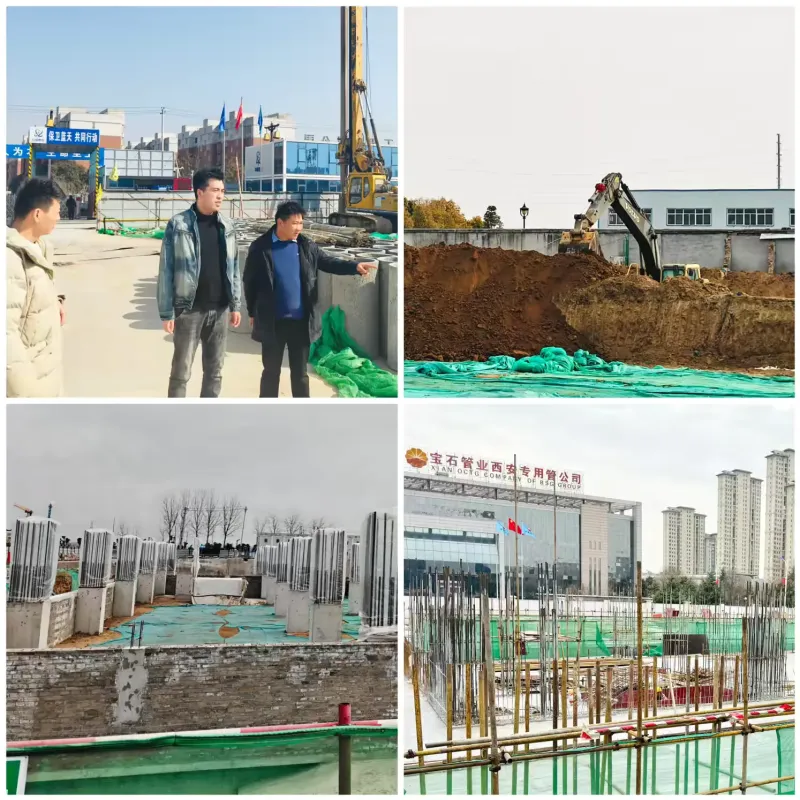

2月17日,区发改委对2025年省市重点在建项目开展节后开复工专项督导。经实地核查,7个省市重点项目中5个已复工(一中走班教室、航天德林二期、孚斯特、联东U谷、优露清),开复工率71.4%,1-2月累计完成投资约4200万元;群健航空、疾控中心迁建项目预计分别于2月21日、26日复工。督导组现场要求未复工项目压实主体责任,倒排工期节点,强化要素保障,确保项目按计划有序推进。

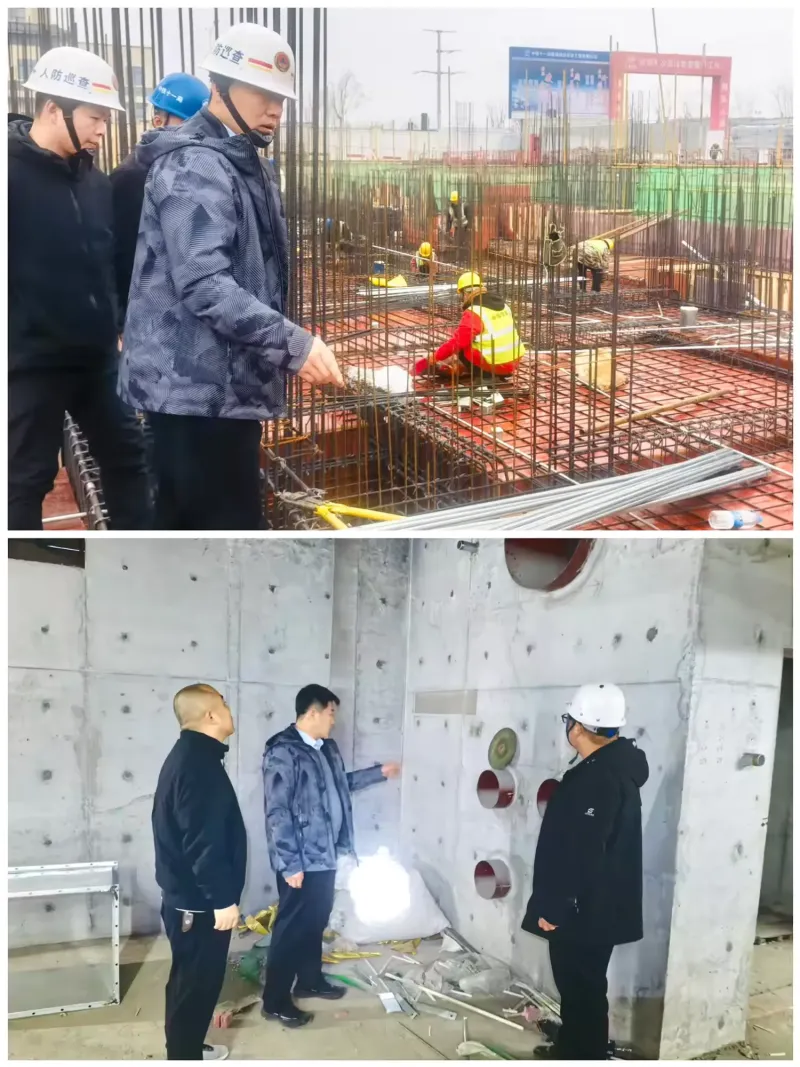

2月17日,区发改委副主任刘航同志带领国防动员办公室工作人员赴麓语拾光、杏王安置区及优露清产业园项目开展复工复产及人防工程专项督导。通过实地查验、技术抽检等方式,重点核查人防工程防护结构质量及安全生产措施落实情况,同步督导施工人员到岗率、工期节点推进等复工复产实效。并要求企业严格履行主体责任,统筹复工复产效率与安全生产标准,严控人防工程隐蔽施工质量,确保项目建设安全规范推进。

2月19日,区发改委针对西安高工三330KV变电站110KV送出工程电力管沟施工占地问题,组织国网西安供电公司、国网泾渭新城供电公司、电力管沟施工方及唐翠公司召开专题协调会。会议围绕施工占地方案、管线迁移时序、临时用地补偿等关键环节进行统筹协商,经充分研讨论证,与会各方就施工时序、占地补偿等核心问题达成共识,形成会议纪要并明确责任分工。根据会议决议,各方于2月20日联合启动进场施工,同步建立跨部门联动机制,实时协调解决施工过程中管线交叉、交通疏导等难点问题。我委将严格落实属地协调职责,压实企业主体责任,强化电力设施建设全流程监管,全力保障高工三送出工程按既定节点顺利实施。

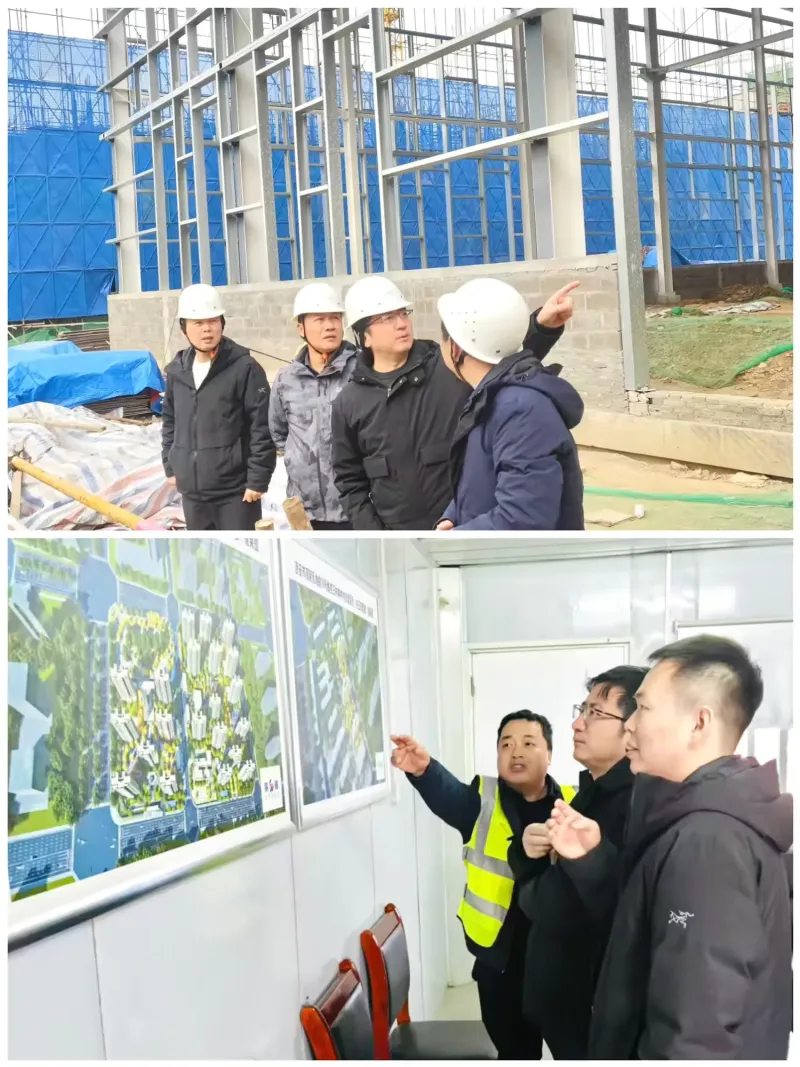

2月19日至20日,区发改委前往我区上林苑、通远安置项目,详细了解复工复产情况,包括人员返岗、物资筹备、施工计划推进等方面内容。同时,现场检查项目人防工程建设,查看工程结构、防护设备等关键部位。并要求项目方要严守安全生产底线,强化质量管控,确保人防工程符合标准,为群众筑牢安全屏障。
